국토부, 기본계획 중간보고회…올해 연말까지 기본계획 수립·고시
가덕도신공항이 2030부산세계박람회 일정에 맞춰 2029년 12월 조기 개항한다.
국토교통부는 14일 정부세종청사에서 가덕도신공항 기본계획 용역 중간 보고회를 열고 이 같은 내용을 포함한 건설공법·공항 배치(Layout)·로드맵 등을 밝혔다.
중간 보고회에는 부산시, 울산시, 경상남도 등 지자체 관계자와 해양수산부, 국방부(해군·공군), 인천국제공항공사, 한국공항공사 등 공항 관계기관 및 기본계획 용역의 전문가 자문위원이 참석했다.
국토부는 우선 건설공법과 관련, 공항건설에 적용 가능한 매립식, 부체식, 잔교식 3개 공법 가운데 총 7회의 전문가 자문회의와 관련 지자체 협의를 거쳐 사전타당성 조사결과와 동일한 매립식 공법을 적용하기로 결정했다.
국토부 관계자는 “매립·부체·잔교식 공법 모두 기술적으로는 공항 건설이 가능하나 부체식은 공법 실증연구, 부체식 해상활주로에 대한 국제기준 정립 등 사전 절차 준비기간이 장기간 소요되며 잔교식 공법은 공사비가 과다하게 소요될 것으로 분석됐다”고 설명했다.

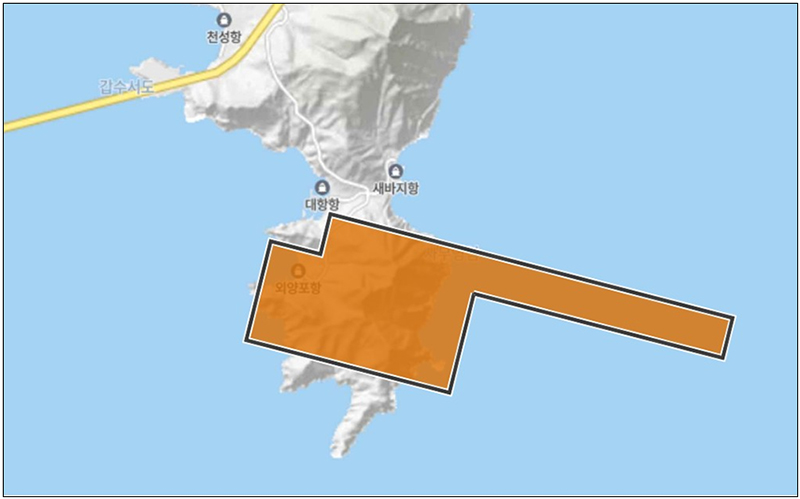

국토부는 여객터미널과 화물터미널, 계류장 등 공항시설은 육상과 해상에 걸쳐 배치하기로 결정했다.
국토부는 사전타당성조사에서 가덕도신공항을 전부 해상 매립하기로 했지만 기본계획에서는 육상과 해상에 건설하기로 공항 배치를 변경했다.
이를 통해 해상 매립량이 사전타당성조사 대비 절반 이하로 줄어들고 육상 절취부에서 여객터미널 공사를 조기에 착수할 수 있기 때문에 공사 기간이 27개월 단축될 것으로 국토부는 전망하고 있다.
국토부는 올해 연말까지 기본계획을 수립·고시하고 오는 2024년 말 공사에 착수해 2029년 12월 개항을 목표로 사업을 추진할 계획이다. 추정 총 사업비는 13조 7000억원이다.
이와 관련 가덕도신공항 기본계획 수립 용역을 담당한 용역사는 사업 기간 단축을 위해 조기 보상, 부지조성공사 통합발주 등을 제안했다.
통상 실시계획 이후 착수하는 보상을 기본계획 수립 이후 가능하도록 기본계획 고시에 포함하면 공사 착수 시기를 약 1년 단축할 수 있다.
국토부는 기본계획 수립 시 보상을 위한 사업인정이 가능하게 하는 ‘가덕도 신공항 건설을 위한 특별법’ 연내 개정을 추진 중이다.
부지 조성공사를 설계·시공 일괄 입찰하는 단일공구 통합발주(턴키) 방식으로 하면 공사 기간이 29개월 단축될 수 있다.
국토부는 2029년 12월 개항을 적시하고 대규모 사업량으로 통합발주하면 민간 기업이 효율적인 대규모 장비 투입, 신기술·신공법 적용 등을 통해 공사 기간을 단축할 수 있을 것으로 기대하고 있다.
용역사는 사업 지연을 방지하고자 전문사업관리조직(가칭 가덕도신공항건설공단)을 신설하고 종합사업관리(PgM)를 설계 단계부터 적용할 필요가 있다고도 제안했다.
박지홍 국토부 가덕도신공항 건립추진단장은 “조기개항을 위해서는 기획재정부, 국방부, 환경부, 해양수산부 등 관련 부처 및 부산시 등 지자체의 적극적인 협조가 필요하다”며 “사업기간 단축뿐 아니라 신공항의 안전과 품질을 확보하고 지역개발과 조화된 사업계획을 수립하겠다”고 밝혔다.
